衢州東港環保熱電2017年10月份工程簡報
【工程名稱】
衢州東港環保熱電有限公司熱電聯產二期擴建第二階段、#1-6爐煙氣超低改造、供熱管網工程
【工程概況】
衢州東港環保熱電有限公司成立于2004年5月,注冊資本10000萬元,占地192畝,員工210余人。公司一期工程總投資3.5億元,總裝機容量為36MW,******熱負荷184.2噸/時,配備先進的DCS控制系統。二期擴建工程擬投資3.5億元,選用高溫高壓的150t/h循環流化床鍋爐3臺,配套18MW高溫高壓背壓機組2臺,改造一臺原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組。第一階段已投資2億元建成2爐一機及改造原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組,第二階段投資1.2億元新建1爐1機項目已于2015年6月開始實施,并在2017年1月并網發電,全廠最終形成7爐5機的生產規模,全廠裝機容量為72MW,平均供熱能力將達450t/h,******供熱量達550t/h。
【本月工程完成情況】
1.熱網管道工程
?、俳鹑瘌欀Ь€按計劃進場施工,目前已基本完成所有土建支墩基坑的開挖以及部分墊層澆筑。
?、诮鹑瘌欀Ь€管道安裝甲供材料招標基本完成,并確定供貨單位。
?、凵蚣蚁生Q通汽后,目前北線主管網已滿負荷狀態,沈家仙鶴末端壓損較大,為緩解北線主管網壓力,目前在進行北線東大紙業、晶鑫紙業接口改造以及下一步海力支線接至南線的改造工程。
?、軣峋W(wǎng)零星支線工程年前還有4-5家需建設,目前在設計階段。
2.廠內第二階段擴建
①#7爐#5機土建工程決算與審計單位對接過,計劃下周三方去杭州對接。消防驗收已通過,房產證辦理手續需決算完稅后才能辦理。
②#7爐#5機項目環?,F(xiàn)場檢測結果已出,預計11月份出相應報告。
3、超低改造
?、?3-4爐超低改造已完成,目前在調試階段,#1-6爐超低改造按計劃在2017年年底前全部完成。
?、?0月份完成2臺煙囪超低排放改造后的煙氣在線監測系統(CEMS)的更換工作。
【相關問題反饋及跟蹤】
【招標情況】
1、熱網金瑞鴻支線甲供材料招標
【資金使用情況】
1、 已支付35KV備用線路高可靠性供電費28萬元整。
2、 已支付#1-2爐超低改造工程監理費。
3、 已支付新建儲煤場以及均瑤牛奶支線工程監理費。
4、 已支付金瑞鴻支線工程30%預付款。
【工程施工圖表資料】

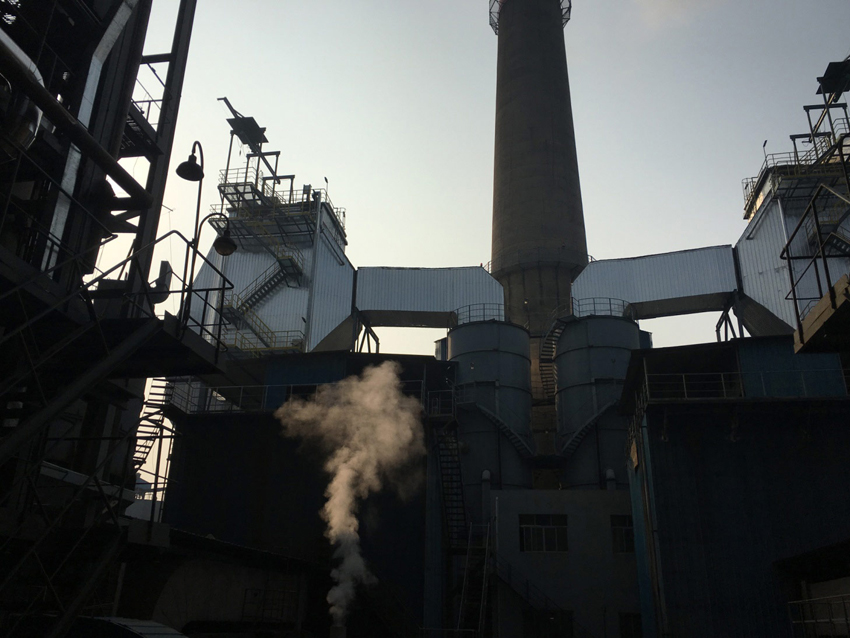

#3-4爐超低改造爐完成并啟動調試

煙囪超低CEMS系統安裝調試完成并投運

熱網金瑞鴻支線土建施工
【2017年11月主要工作計劃】
1.熱網管道項目計劃
?、儆媱澩瓿山鹑瘌欀Ь€工程所有土建支墩并完成部分管道預制。
②金瑞鴻支線甲供材料(鋼管、地埋管、托架、補償器)到貨安裝。
③完成北線晶鑫紙業、東大紙業廠內管道改造工程。
?、芡瓿?條零星支線圖紙設計以及海力支線改造工程圖紙設計。
2.廠內第二階段擴建一爐一機
?、俅两Q算三方審計完畢,辦理完稅證明后才能啟動辦理不能產證申報。
②#7爐#5機項目預計11月份出具報告后,在年前可自行組織整體驗收工作。
3.改造計劃
?、儆媱澩瓿?3-4爐超低改造工程調試驗收工作。
4.設計院資料計劃
暫無
5.招標計劃
暫無招標計劃
6、資金使用計劃
?、儆媱澲Ц督鹑瘌欀Ь€工程甲供材料20%預付款。
②計劃付款金達支線工程竣工驗收及資料交付款。
?、塾媱澑犊钕生Q苑A標、B標、C標工程驗收款。
?、苡媱澲Ц?3-4爐超低設備到貨及安裝調試款。
?、萦媱澲Ц督鹑瘌欀Ь€部分甲供材料到貨款
